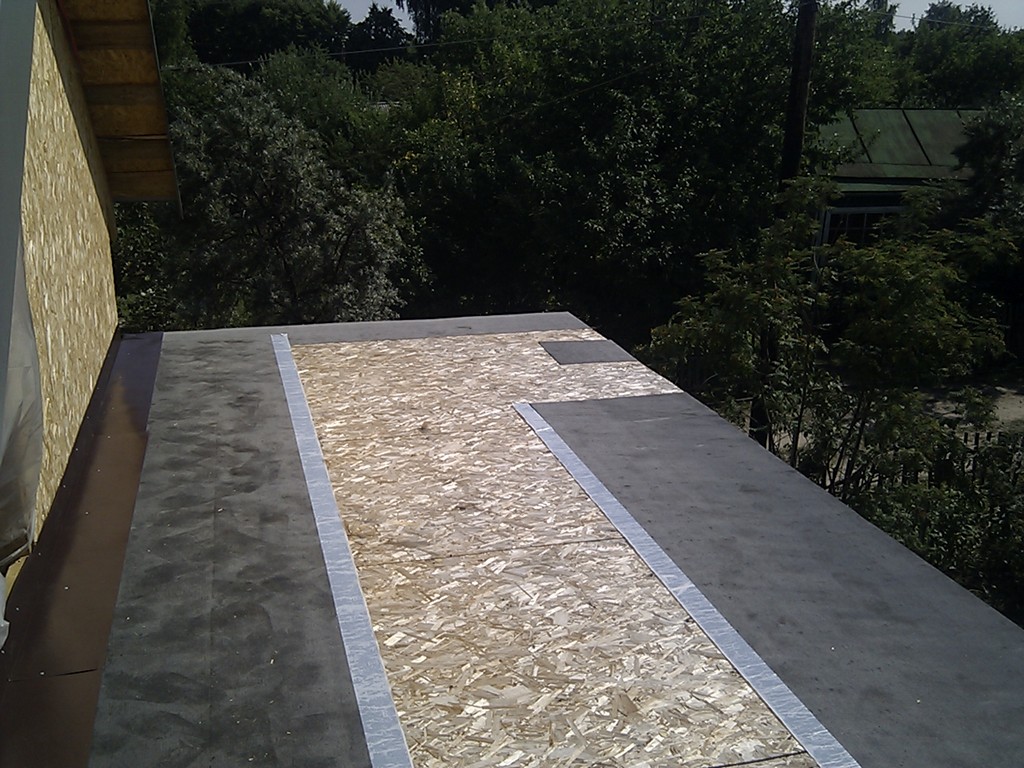

Отливы.

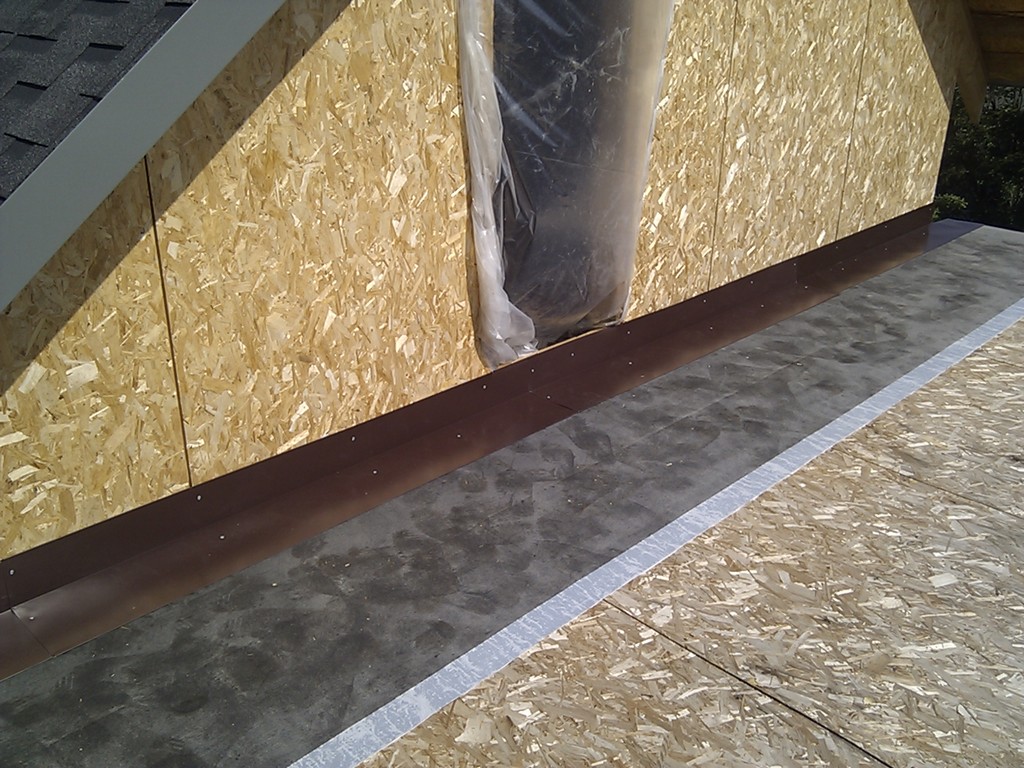

На кухне установили отливы. Отливы не совсем стандартные, поэтому делали под заказ, получилось достаточно дешево.

Ну и сливную трубу тоже установили из оциновки в этом месте.

По всей остальной крыше пока не будем делать водосливную систему, сейчас есть над чем поработать и куда вложить средства.

Утепление крыши.

В первые же выходные после долгой зимы мы, соскучившиеся по работе на даче, рванули туда. Здесь оказывается еще остались места, которые надо утеплять. Одно из таких мест — крыша в одноэтажной части нашего дома. Там будут располагаться кухня и санузел. Санузлу вообще в этом году решено уделить много внимания, чтобы привести его к работоспособному состоянию хотя бы к следующему сезону. Но для этого предстоит еще много работы, в том числе и работы над ошибками (а куда же без них).

Первым делом надо будет озаботиться решением вопроса отведения талых вод. Фильтрующий колодец не справляется с напором весенней воды, и вода оттуда поступила в септик, наполнив его под завязку (фото сделать забыл). При попытке откачать воду из него — тут же наполнялся снова. Надо будет делать дренаж, чтобы, так называемая, «верховодка» уходила в сторону минуя фильтрующий колодец и септик. Заодно и от дома будет отводить воду.

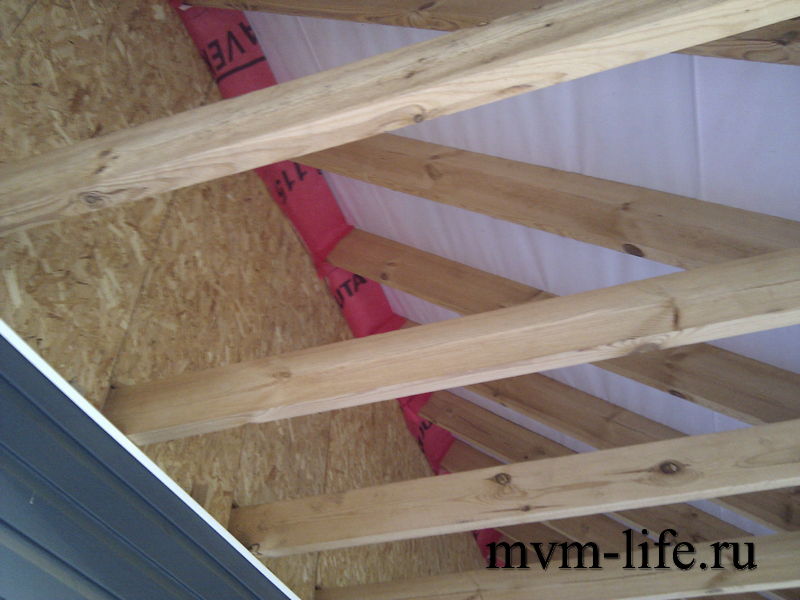

Но до дренажа пока далеко, надо чтобы вода ушла, работаем в доме. И, как я уже написал, мы утепляем крышу в одноэтажной части. Утепление происходит по уже отработанной технологии: 20 см мин.ваты в крышу, затем дополнительное утепление 5 см мин.ваты, пароизоляция и пенофол 5 мм — дополнительное утепление и пароизоляция.

В некоторых местах утеплитель не хотел держаться сам — приходилось ему помогать, посадив на скобы упаковку от утеплителя.

За выходные успели сделать основное утепление 20 см и в санузле дополнительной утепление 5 см. Также умудрились в санузле установить пароизоляцию и пенофол. Та что с точки зрения крыши в санузле почти все готово, осталось направляющие сделать под финишную отделку.

Утепление крыши.

Буквально за два дня работы на даче утеплили почти целиком крышу. Не до конца, а только основной слой — 20 см, но уже неплохо.

Работать с утеплителем — это еще то «удовольствие». Сыпется, вдыхать страшно, в глаза лезет… Вообщем не самая приятная работа. С другой стороны не такая тяжелая, как копать землю.

Осталось еще чуть-чуть и крыша будет закончена. Самое сложное — это вырезать в утеплителе выступающие части конструкции дома. Именно на это уходит основное время. В стенах этого конструктива гораздо меньше, поэтому там, надеюсь, быстрее пойдет.

Забор для птиц.

После посещения дома пернатыми решил все-таки закрыть для них возможность пробраться в дом. Поэтому все возможности были перекрыты за один вечер с помощью гидроизоляции и степлера.

Получилось заодно и практично — из утеплителя будет выходить влага и не будет попадать в него снаружи. Так что, надеюсь, больше птицы не будут залетать в дом.

Работа над ошибками.

Если вдруг кто-то, как и я, успел сделать примыкание неправильно, то пора делать работу над ошибками. Что же неправильного здесь? Все просто: примыкание к вертикальной стене я сделал неверно. Я постелил подкладочный ковер в горизонтальной плоскости, а сверху на него положил металлическую планку примыкания. Так вот, так делать не надо! Прежде чем устанавливать планку примыкания надо было завести на вертикальную стену стеклоизол. То есть планка примыкания должна быть либо между слоями стеклоизола, либо сверху. В данном случае, чтобы исправить эту ошибку укладываем еще один слой стеклоизола с заходом на стену и фиксируем его металлической полосой.

Вот так у меня было сделано неправильно.

  Читать далее Работа над ошибками.

Фотохроника.

Как и обещал выкладываю фотографии. Уже достаточно подробно описывал процесс, поэтому просто фотографии.

Пол веранды во всей своей красе. Конечно есть косяки, однако я их больше всего видел именно в момент монтажа, сейчас мне кажется, что почти все если не отлично, то очень хорошо 🙂

Это пол в кухне и на заднем плане — санузел. В санузле все закончено, на кухне осталась одна единственная доска — именно она на фото лежит на самом видном месте.

Так выглядит балкон. Сравните с тем, что было несколько дней назад или в начале года.

Вот так сделал углы. На мой взгляд получилось достаточно красиво соединить капельники.

Стройка продолжается.

Несмотря на то, что достаточно давно не описывал события на стройке века она тем не менее не стоит на месте. В выходные было проведено достаточно много времени и работ. Причем настолько много, что времени и сил фотографировать не оставалось, так что все на словах.
В первую очередь — закончили покрытие стеклоизолом кровли над кухней, она же балкон. Предварительно по краям установив металлические капельники или карнизные планки (кому как больше нравится). По всем краям прошлись затем герметиком, особенно со стороны примыкания к дому.
Немаловажным моментом является окончание укладывания пола на веранде. Его еще предстоит дорабатывать до конечного вида, но ходить уже можно спокойно, на данный момент это была основная задача.
Напилены все размеры для установки оставшейся части полов в доме. Ну и конечно же, обработаны Сенежем.
В ближайшую неделю планируется закончить с полом и провести небольшой банкет в честь него родимого.
PS Фотографии в ближайшее время.

Открой-закрой.

Нашел время, чтобы сделать дела на даче. За выходные разобрал крышу над кухней и собрал ее снова. Зачем такие сложности? Все просто — по зиме сделана была времянка, которая не позволяла бы осадкам проникать внутрь дома. Ходить, а тем более прыгать или плясать на такой крыше нельзя было. А так, как крыша по совместительству является еще и балконом, то плясать там точно придется.

По этой причине разобрал крышу и собрал ее из плотных досок. Сверху опять застелил тем же ОСП-3, чтобы поверхность была ровной, настелил остатки подкладочных материалов от основной крыши. Установил планку примыкания. казалось бы мелочи, но времени занимает достаточно много.

Также успел уложить один слой стеклоизола, позже меня остановил дождь и моя неправильная калькуляция: не хватило одного рулона стеклоизола. Придется докупать и заканчивать уже позже.

Не страшна нам бомбежка любая!

Все!

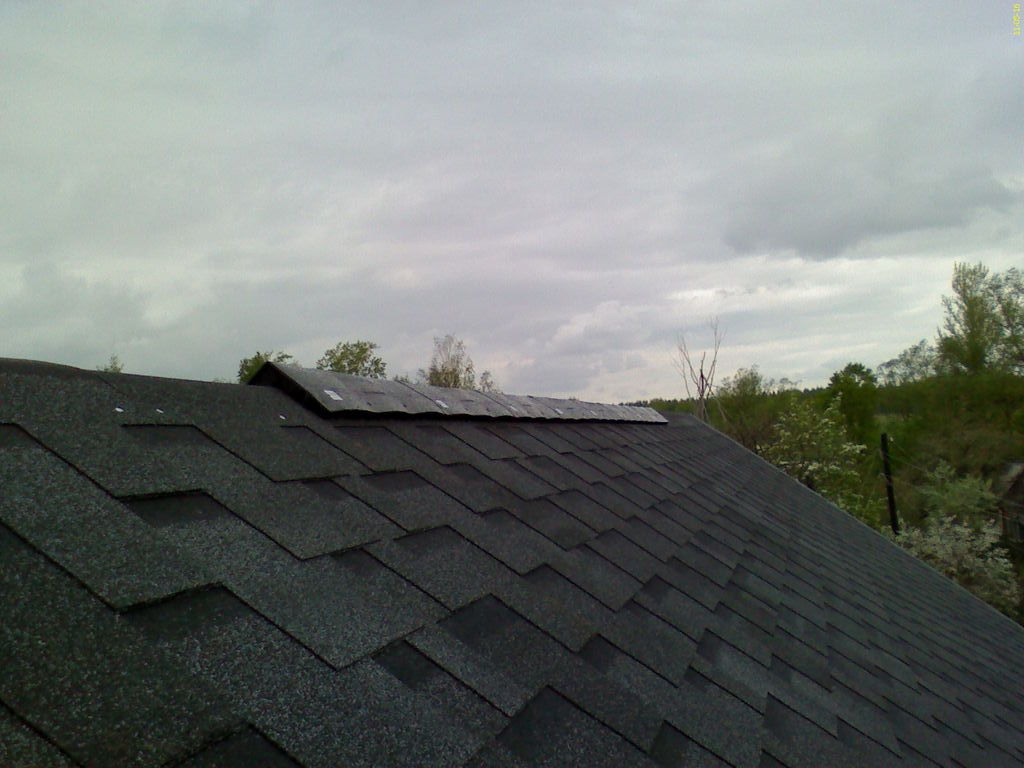

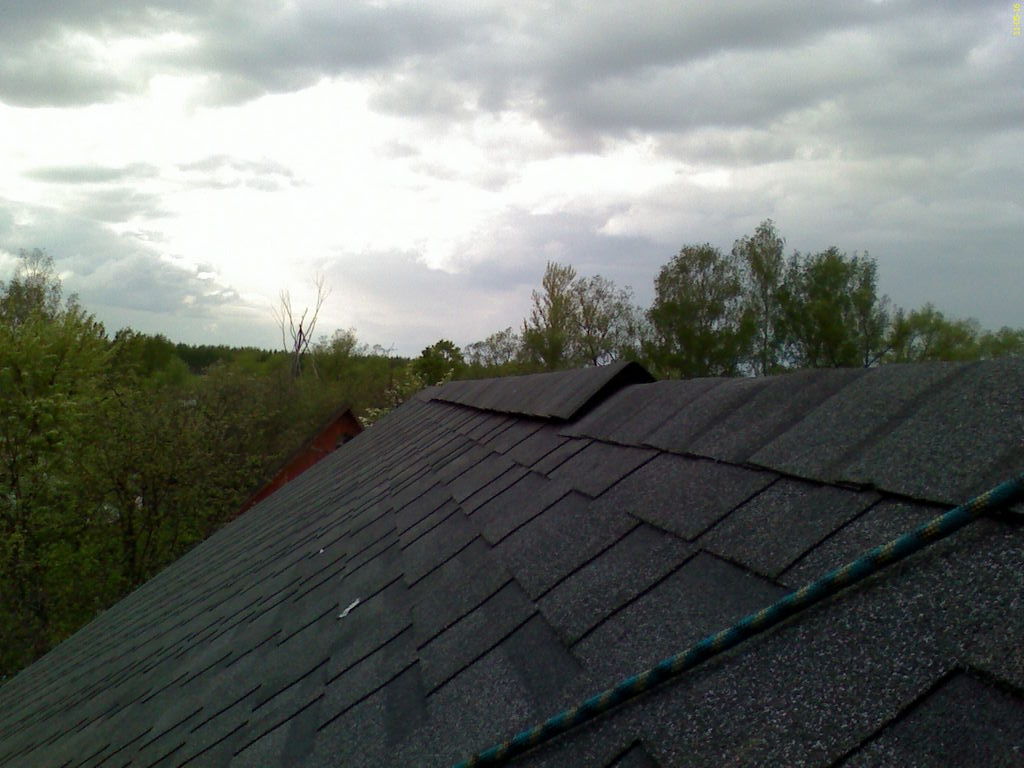

Мы сделали это. Крыша готова. Теперь уже ничего ей не страшно. Сегодняшний день был абсолютно рядовым в плане укладки черепицы: восемь рядов черепицы уложили еще до обеда. После обеда стали устанавливать коньковые аэраторы. Кстати, сколько видел крыш, очень мало народа устанавливает их. У меня всего несколько идей: либо экономят, либо незнают про них, либо у них не вентилируемая крыша, хотя в случае, если она утеплена, то вентиляция подкровельного пространства обязательна. Ну да ладно. Аэраторы устанавливаются достаточно просто на саморезы, предварительно мы их все соединили, потому что проще это сделать на незакрепленных элементах.

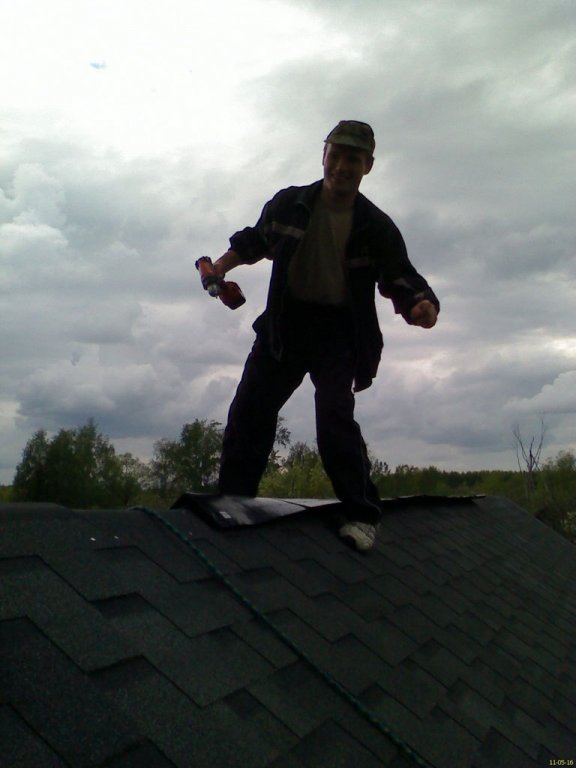

Это радостный Алексей закрепляет первый аэратор.


А это уже вся цепочка в сборе. Установить решили посередине крыши, чтобы смотрелось симметрично.

После установки аэраторов закрыли конек коньковой черепицей. Главное условие: чтобы гвозди были закрыты черепицей, это касается и рядовых черепиц и коньковой. Вообщем гвоздей не должно быть видно.

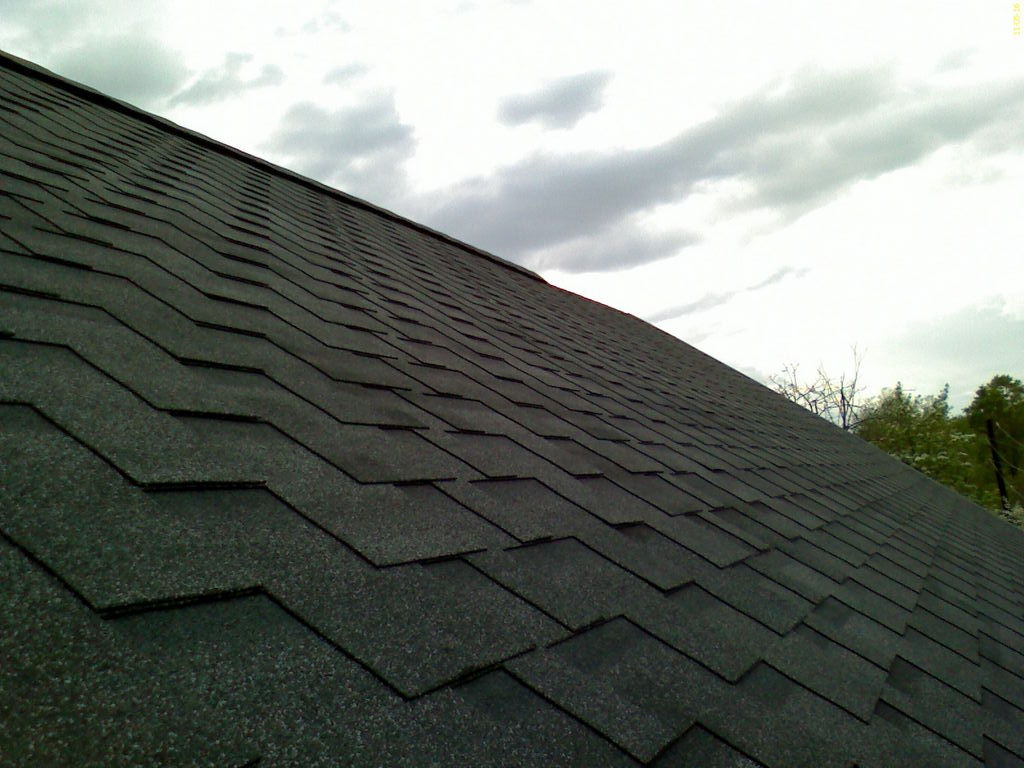

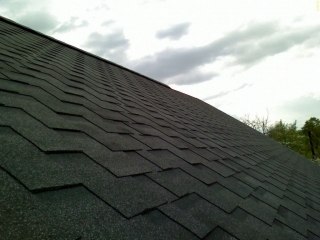

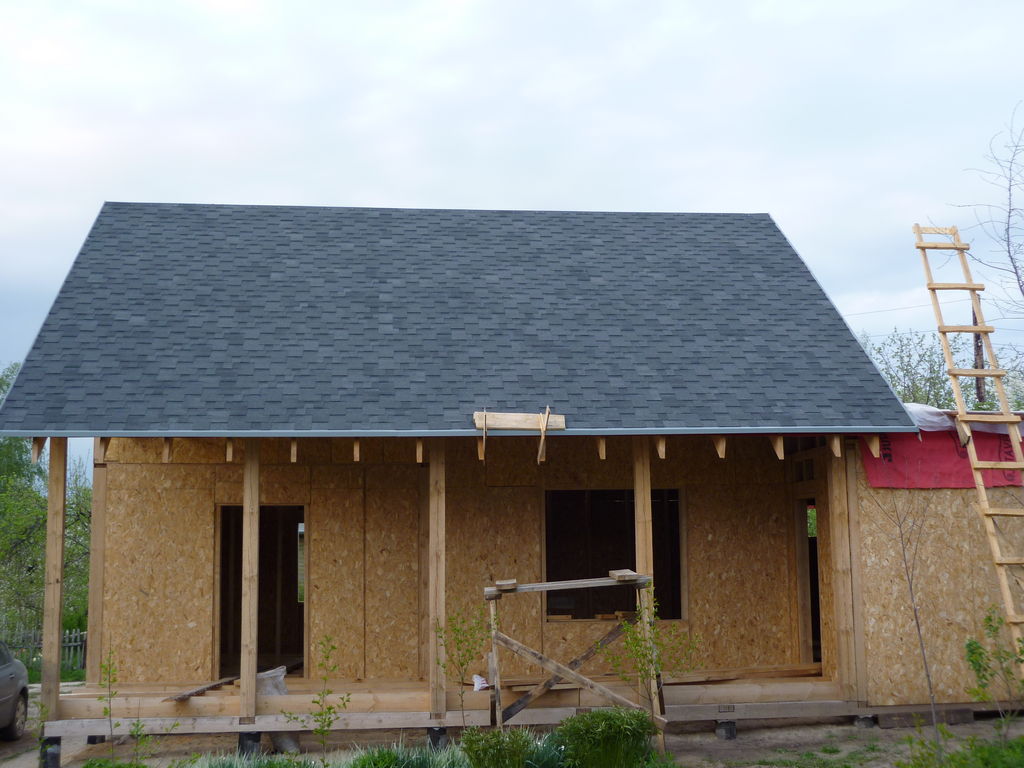

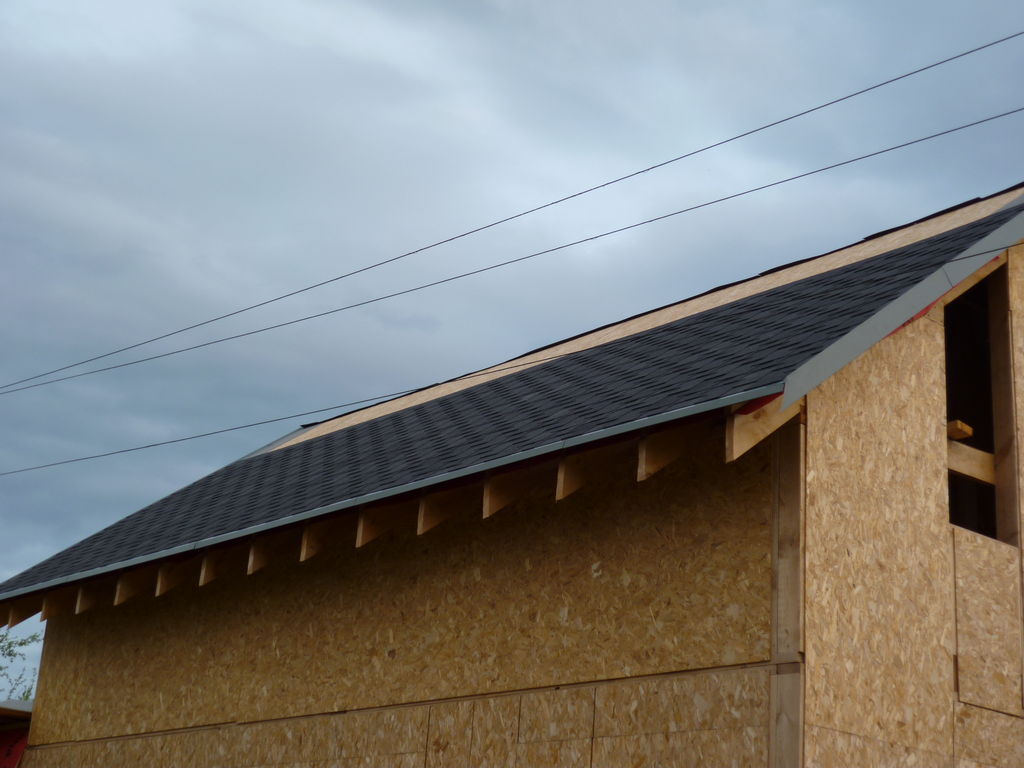

Вот такая получилась наша крыша.


Кстати, для установки кровли любых видов (мягкая черепица, металлочерепица и т.д.) можно пригласить Алексея. Вообще он специализируется на крышах, а так как руки у него растут откуда надо — поэтому делает почти все: и беседки, и внутреннюю отделку. Писать можно мне или здесь в комментариях, так как по специфике его работы интернет у него не часто под рукой.

Возвращение блудного попугая.

Итак, после позавчерашних приключений в Сумбулово мы с Лехой поехали на дачу. Из-за того, что потеряли один день решили выехать пораньше — в 7 часов. Первым делом мы закончили уже начатый скат — там оставалось доложить несколько рядов — их мы быстро закончили. Затем стали перебираться на другую часть крыши. Для того, чтобы не повредить страховочной веревкой металлический капельник сделали нехитрое (или наоборот хитрое) приспособление из досок, которое хорошо видно на фото.


До обеда мы смогли поставить все металлические составляющие и постелить рулонные материалы под них. Сразу после обеда взяв горелку стали укладывать черепицу. Вообще, строго говоря, использование горелки не подразумевается техногологией, но так как делаем для себя, решили нижнюю часть кровли нагревать, чтобы лучше приклеилась.
Дальнейшая технология укладки гибкой черепицы ничем не отличалась от изложенной в инструкции: берем лист, снимаем с него защитную пленку, кладем в нужное место и прибиваем 4-мя гвоздями — уклон как раз позволяет это делать. Если бы уклон был больше 45 градусов — то крепить уже нужно на 6 гвоздей.

За вчера суммарно выработано 35 кв.метров (почти 12 упаковок) — это героический подвиг. По нормам считается хорошая выработка — 25 кв. метров за день. А мы за полдня уложили 35, потому как половина дня ушло на монтаж рулонных материалов и металлических комплектующих.
До конька с этой стороны остался метр. Затем останется укладка вентиляционного профиля, его закрытие черепицей, промазать герметиком места примыкания к торцевым планкам (по краям скатов). И после этого все — крыша готова!
